日期:2019-12-20 作者:监理部 廖章龙 浏览次数:659 来源:明正风采

依利安达(广州)显示器工业大楼2018年7月开工,2019年9月3日完成主体结构封顶。开工誓师大会,依利安达(广州)显示器有限公司、广州荣祥中建

筑工程有限公司、广东明正项目管理有限公司参加会议,本项目计划竣工日期为2020年5月。

目前依利安达(广州)显示器工业大楼进度如下:

土建部分:

1、2019年9月3日完成主体结构封顶,一区砌体完成70%,二区完成60%,一、二区内墙抹灰完成30%;一、二区外墙完成约5%,铝合金、腻子未进场。

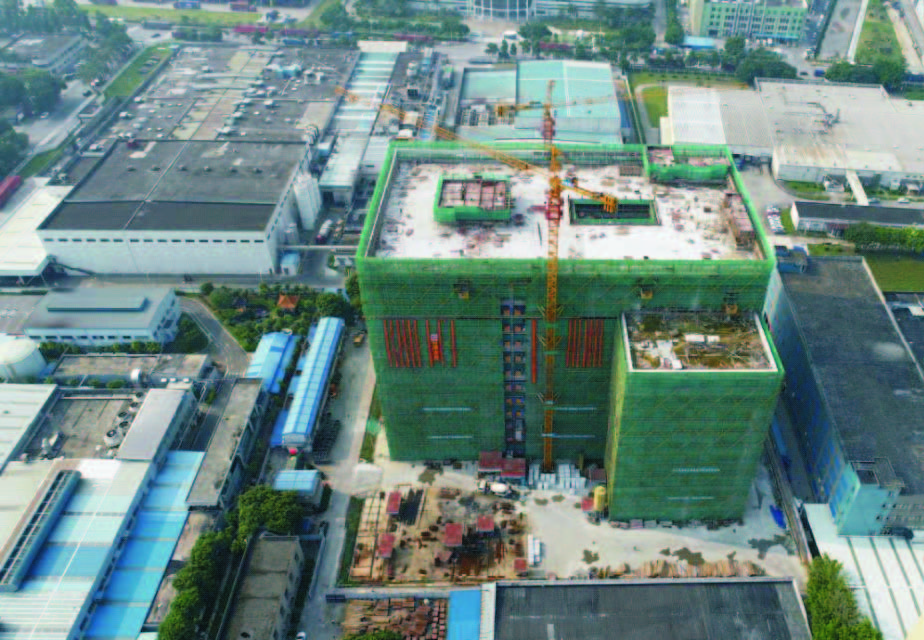

项目航拍鸟瞰照:

机电部分:

1、一、二区照明、消防穿线完成20%;

2、一、二区给水管安装完成20%,排水管完成10%;一、二区消防管道安装完成40%;一、二区风管完成65%;
